4月18日13時,隨著葉輪給煤機空載試機成功及皮帶聯鎖運行調試順利完成,物料車間檢修現場再傳捷報——供煤系統按計劃成功實現單側全流程貫通,為一二期裝置大檢修再添戰果。
精準施策 致力隱患清零
物料車間本次供煤段檢修項目以徹底解決設備運行隱患,提升設備運行效率為主線,涵蓋了四號轉運站整體更換、篩破一體機8組篩軸及轉子更換兩個重點項目,以及葉輪給煤機大修、皮帶更換、回收機刮板鏈條整套更換等檢修項目。
為確保檢修任務安全、環保、高質量按計劃完成,在準備階段,物料車間與生產部、機械修造部及施工單位積極溝通,就現場施工涉及的安全、技術、質量、工期等方面內容作出周密部署規劃和要求。同時,車間多次組織召開大檢修專題會議,逐項將任務分解落實,做到專人專責,確保檢修期間人員到位、風險管控到位、安全監護到位、檢修質量控制到位。
瓶頸突破 攻堅效能躍升

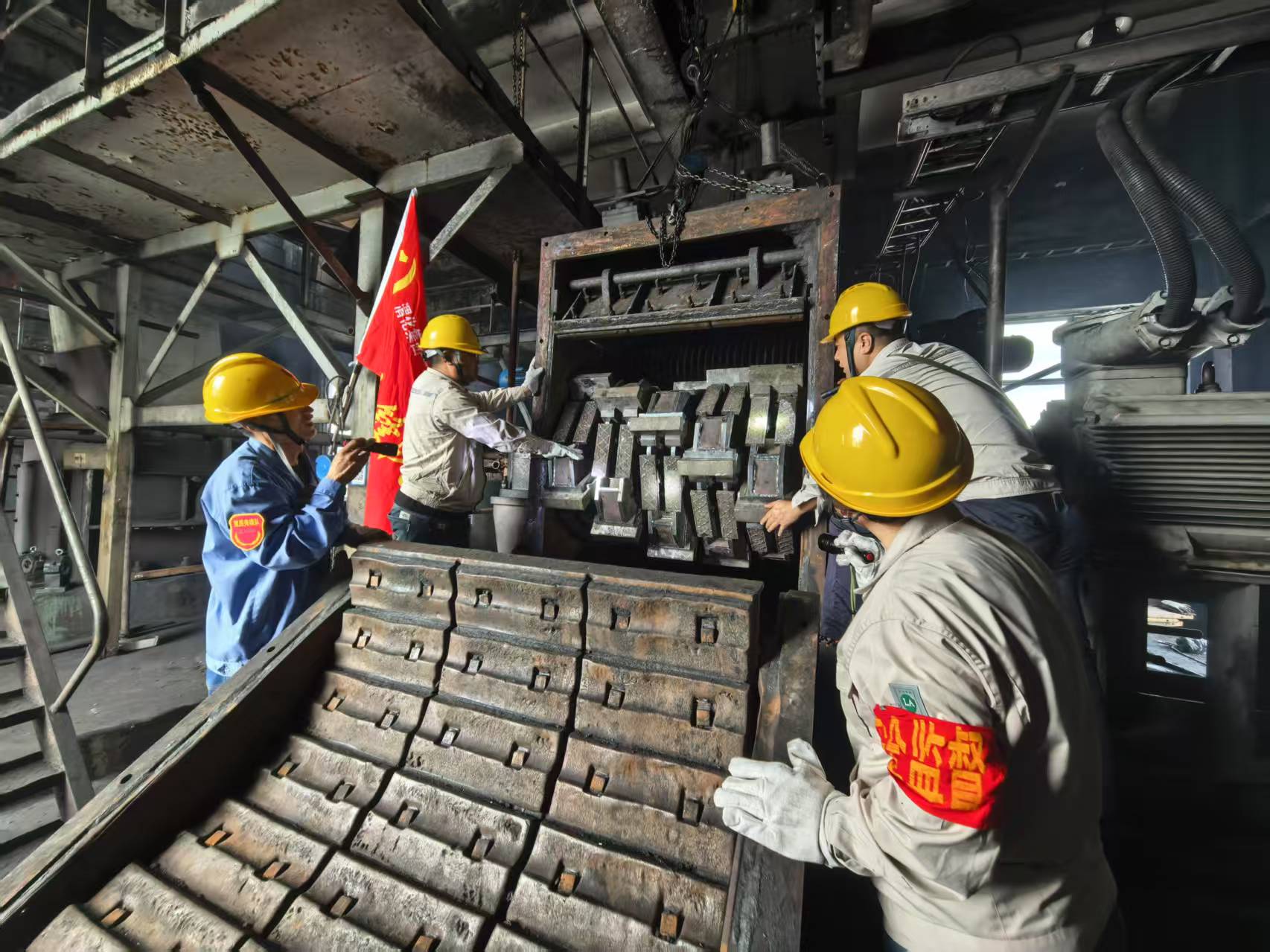

四號轉運站作為一二期供煤聯通三臺鍋爐及氣化爐的重要“中樞神經”,其內部四臺三通分料器 “工齡”已達30年。該車間決心借助本次大修契機,首次對四號轉運站實施整體更換。該項目涉及多處動火作業、受限空間作業等特殊作業,工程量大、安全風險系數高,是該車間的重難點檢修項目。面對舊機銹蝕嚴重、現場空間局促,設備拆裝困難等諸多挑戰,自項目開工以來,車間積極組織人員配合施工單位做好作業監護,緊盯關鍵節點、嚴抓安全管理、嚴控檢修質量。施工中的技術爭議,積極協調,連夜論證,攻克技術難關,各方緊密協作,全力保障該檢修項目安全高質高效完成。

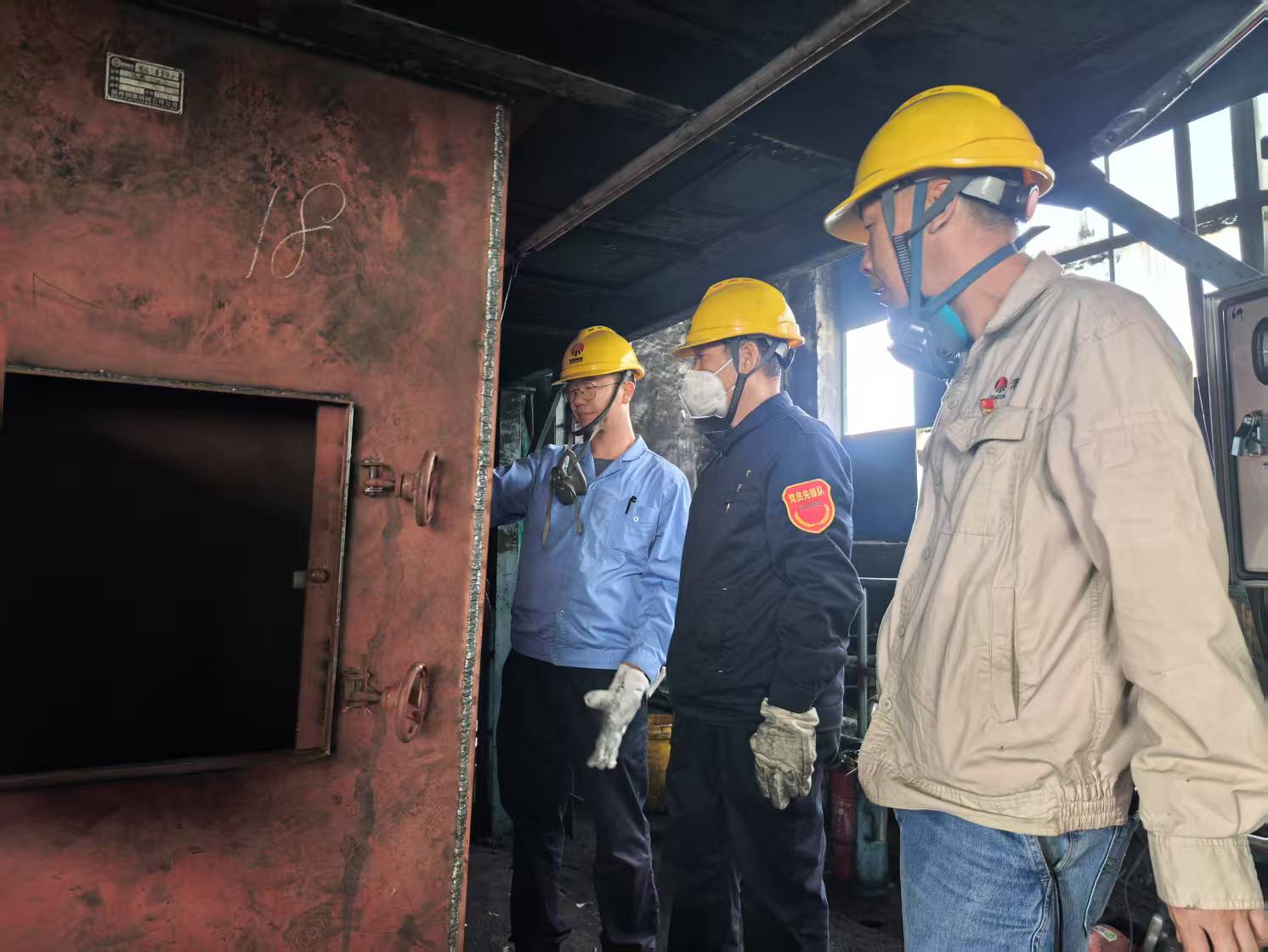

18日上午,四號轉運站整機安裝調試順利完成,該項目解決了長期鍋爐、氣化煤倉供煤鏈路無法順暢切換的瓶頸問題,為一二期供煤系統裝置實現“安環穩長滿優”運行奠定堅實基礎。
紅色引擎 激發戰斗活力
為推動大檢修高質量開展,車間黨支部成立黨員先鋒隊、青年突擊隊,充分激發戰斗活力,激勵廣大黨員、青年職工始終站在安全檢修的最前沿,確保在安全監護、質量控制、應急處置、服務保障等方面充分發揮黨員先鋒模范作用和青年生力軍作用,為檢修賦能添力。
全力沖刺 決勝檢修“最后一公里”
供煤段作為原、燃煤供應的重要動脈,實現供煤單側運行,對保障后續裝置順利開車具有關鍵意義。目前,物料車間其它各檢修項目均已進入沖刺階段,車間將繼續秉承對安全隱患、質量問題 “零容忍”的態度全力以赴,確保安全、優質、高效完成檢修任務,跑贏大檢修最后“一公里”。
